Sur cette page, vous pouvez voir le montage de l’ossature en bois.
Vendredi 19 février:
- 19.02 La maison est montée et bâchée après 5 jours de travail. C’était moins une avant l’arrivée de la pluie le samedi.
- Les dernières fenêtres sont posées.

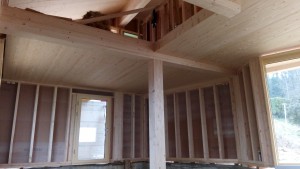

- Ossature terminée vue de l’intérieure.
Jeudi 18 février:

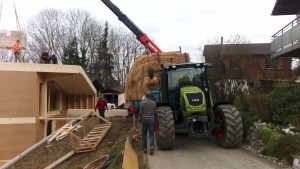

- Arrivée de la paille directement depuis Molondin.

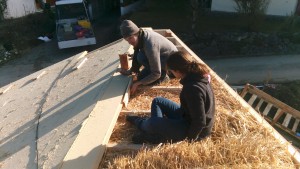

- 18.02.16 Débuts de la pose de la paille.
- 18.02.16 Remplissage des chevrons avec la paille. L’isolation finale mesurera 46 cm d’épais.
Mercredi 17 février:
- Arrivée de la charpente construite selon la taille des bottes de paille.

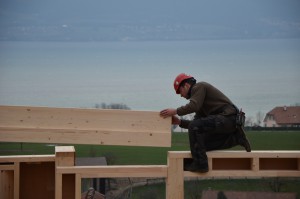

- 17.02.16 Pose des chevrons de toiture.

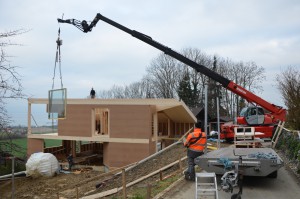

- Les premières fenêtres arrivent le jour même.

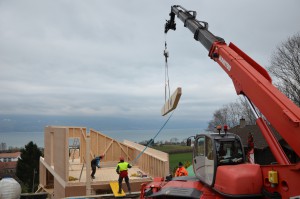

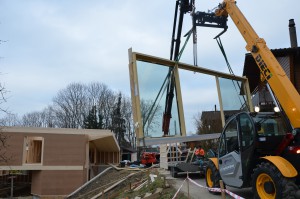

- La camion grue aide au montage des fenêtres. Avec les triples vitrages à très haute performance, chaque fenêtre pèse des centaines de kg.
- Pose des derniers éléments de toiture. La maison est prêt pour recevoir la paille.
Mardi 16 février:
- 16.02.16 La panne faîtière est très importante, car elle est tenue en deux points espacés de 12m.
- La panne faîtière pèse 1,8 tonnes. Peut-être la plus belle opération du montage de la maison.

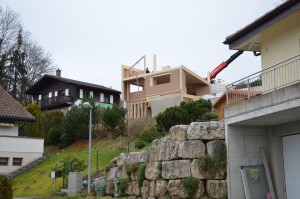

- La maison prend forme aux abords du chemin de l’Essert.

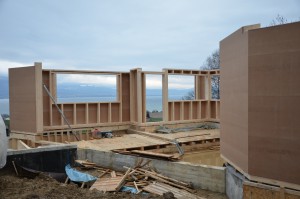

- Construction des murs du 1er étage.
- Ce poteau est l’une des pièces maîtresses de la maison. Il traverse tous les étages afin de rigidifier la maison.

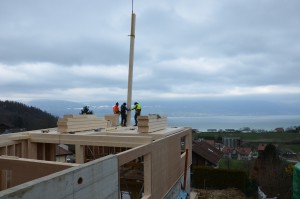

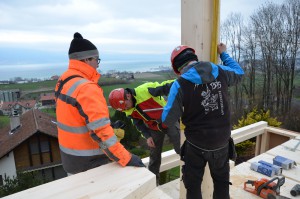

- Insertion d’un poteau vertical de 9m de haut.

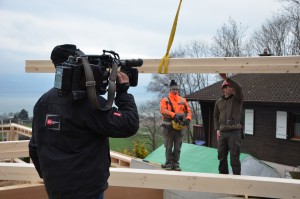

- La RTS nous fait le plaisir de venir couvrir l’évènement. Une série de reportages sera diffusée sur la construction de la maison.
- Les assemblages sont très précis, ainsi l’emsemble des pièces se montent rapidement.

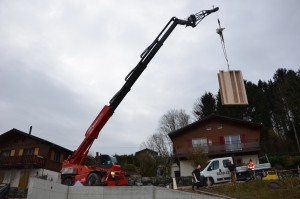

- 16.02.16 Ce camion livre tous les poteaux et la panne faîtière du 1er étage.
Lundi 15 février:
- 15.02.16 La maison prend forme! Plus qu’un étage…
- Résultat d’une journée de travail.

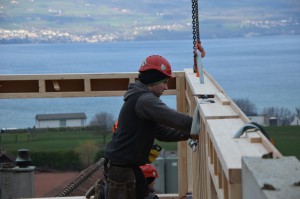

- Réglage de la verticalité d’une paroi.

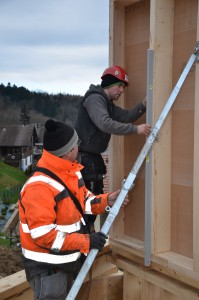

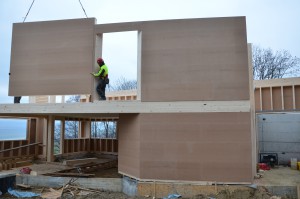

- Deux parois sont fixées, la suite arrive.
- L’équipe de Barras Charpente au travail.

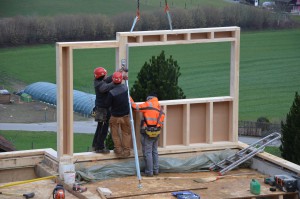

- Fixation du mur avec des renforts métalliques en attendant l’arrivée des prochaines parois.

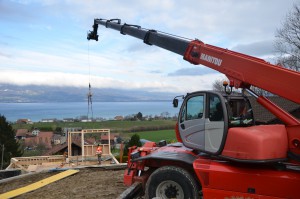

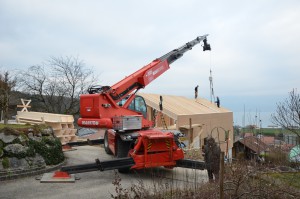

- Le manitou de 25 tonnes, l’engin de la situation.
- 15.02.16 Le mur nord est posé, il reste suspsendu en attendant qu’il soit vissé.
- Première pièce au bout de la grue.
Ossature préfabriquée en atelier chez Barras Charpente:

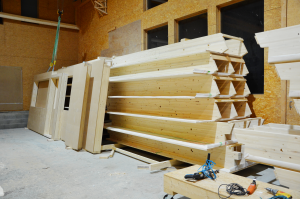

- Murs et charpente fabriqués en atelier en attente de livraison
- Pierre Oberson et Jean Barras, les concepteurs et fabricants de l’ossature.
Conception de l’ossature en bois:
Lire un reportage sur la conception de l’ossature bois:
