Sur cette page, vous pouvez voir l’avancement du chantier semaine après semaine.
Second-oeuvre, isolation des murs, système solaire:

20.08.18 Le chien se prélasse devant la piscine terminée

18.08.18 Début du remplissage

12.08.18 Mise en place de la bâche
15.08.18 Mise en place des plantes qui filtreront l’eau biologiquement

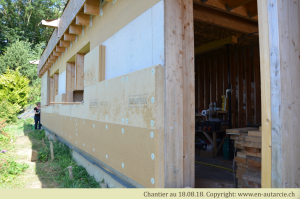

18.08.18 Chantier participatif, ajout de 10cm d’isolant laine de bois par dessus la structure en bois-paille

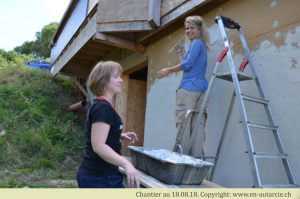

18.08.18 Chantier participatif, première couche de chaux sur l’isolant

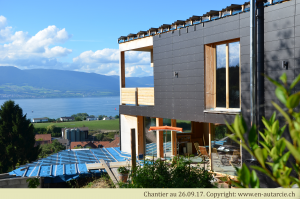

20.09.17 L’automne arrive sur la maison autarcique

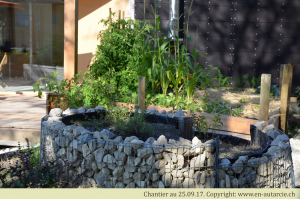

26.09.17 Le jardin fait son apparition. Spirale aromatique permacole.

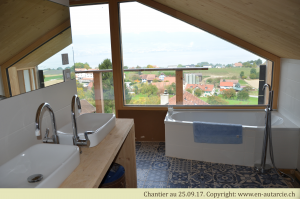

26.09.17 Salle de bain pratiquement terminée. La vue est magnifique depuis la baignoire!
26.09.17 L’entrée commence à ressembler à une vraie maison!
26.09.17 La première chambre est terminée.

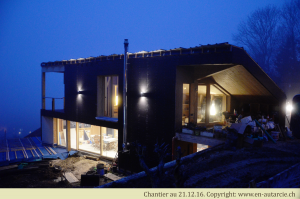

21.12.16 Brouillard et faible luminosité. Dur dur pour une maison autaricque. Mais tout marche impeccablement.

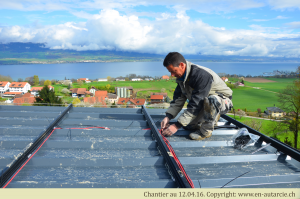

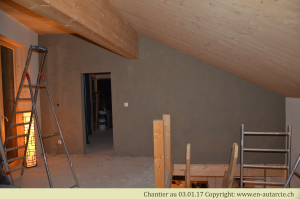

03.01.17 La première chambre est bientôt terminée. Les crépis couleur crème sont également en argile. Le climat ambiant est hyper agréable, on y dort très bien.
03.01.17 Les crépis en argile naturelle offrent des couleurs magnifiques.
03.01.17 La première salle de bain est bientôt terminée.
15.12.16 Lever de soleil au-dessus du brouillard. La seul journée ensoleillée du mois de décembre!

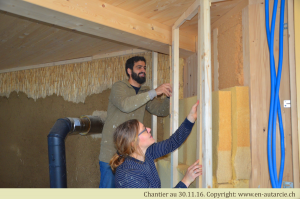

30.11.16 Benoit et Valentine à l’action

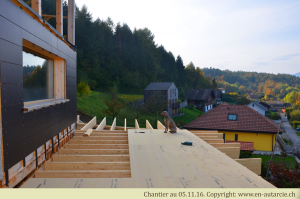

05.11.16. La sous-couverture de la future terrasse végétalisée est posée.
04.10.16 Chantier très chargé avant l’hiver car plusieurs postes sont ouverts en parrallèle.

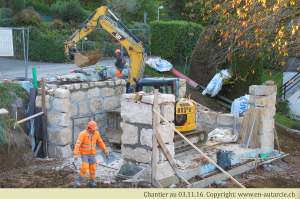

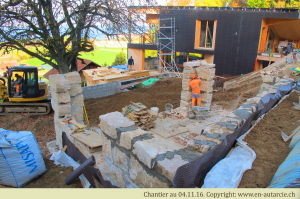

03.10.16 Construction d’un garage en pierre sèche et chaux (avec prise pour voiture électrique bien-sûr!). Une technique constructive beaucoup plus élégante et écologique que le béton.

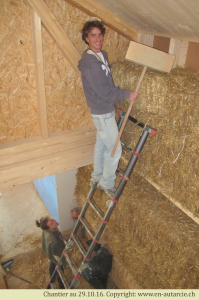

29.10.16 Les journées participatives se poursuivent. Merci à Pierre et Valentine pour les efforts au persuadeur!

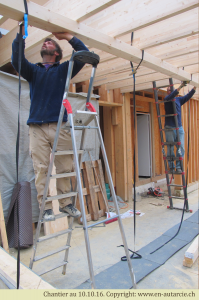

22.10.16 Pose des panneaux de laine de bois qui protégeront la paille… avec l’infatigable Daniel.

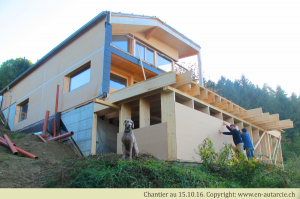

15.10.16 Le dernier étage prend forme et protégera les fondations de la pluie durant la saison humide.

10.10.16 Un petit coup de main apprécié d’un ex-collègue de l’Office fédéral de l’énergie, merci Olivier!

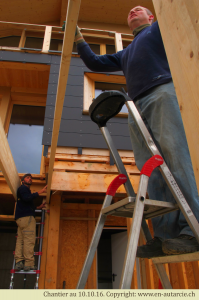

10.10.16 Début de la construction du dernier étage avant l’hiver!
19.08.16 Première naissance à Châtillon. Félicitations à Carotte pour ce beau petit poussin (race Blanche de Soie).

07.08.16 Réglage du niveau des chapes au laser. Celles-ci étant peu liquides pour éviter les additifs chimiques et polluants, elles sont applaties à la règle manuellement.
07.08.16 Petite pause méritée pour les maçons du jour! Qui a dit que la profession est masculine?

07.08.16 Mise en place des chapes. Il s’agit de gravas recyclés combinés à un béton maigre. 12 tonnes de matériaux sont placés à l’étage comme masse thermique.

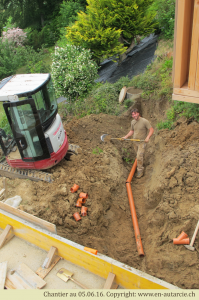

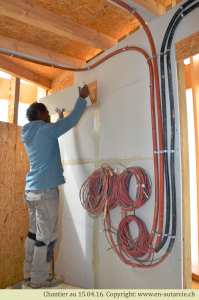

05.08.16 Passage des câbles électriques avant la réalisation des chapes. Ici il s’agit des spots-led de plafond.

30.07.16 Pose de la façade ventilée à l’ouest.

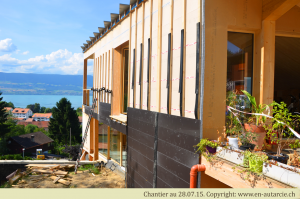

28.07.16 La fassade dispose d’un canal d’air de ventilation tout au long du mur de 4 cm. Ainsi, ce dernier (composé principalement de paille) est constamment ventilé et asséché.

07.07.16 Isolation des balcons avant la pose de l’étanchéité. La laine de bois se prête bien à cela. Ce matériau naturel peut être travaillé sans protections car il n’est pas nocif.

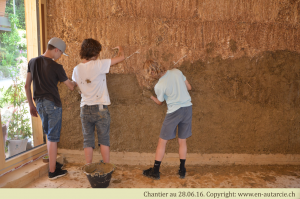

28.06.16 – 40 élèves de 9ème année viennent découvrir les crépis en terre (photo prise juste avant que la bataille de boue ne commence…)
28.06.16 Les joies de l’été sur un chantier terre-paille.
28.06.16 Postes de travail pour la préparation des enduits de crépis en terre.

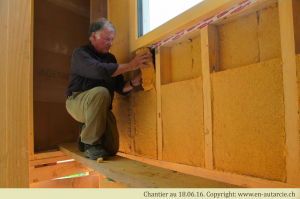

18.06.16 Yves insère de la laine de bois dans l’ossature bois. Celle-ci remplace la paille lorsque l’espace disponible n’est pas suffisant.
05.05.16 Raccordement du trop plein de la citerne d’eau de pluie au réseau communal.
03.06.16 Arrivée des animaux utiles au jardin dans leur nouveau clapier sur mesure. De gauche à droite: Angelo, Maya, Pompon 1, Pompon 2, Pompon 3 et Tac.

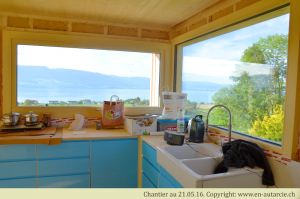

21.05.2016 La cuisine se monte petit à petit. Grâce à cela, la préparation du repas pour les volontaires du chantier participatif peut se faire sur place!

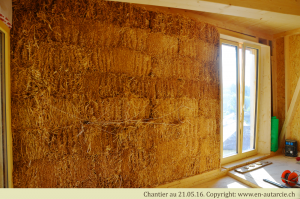

21.05.2016 La paille est posée sur le mur de l’entrée et est prête à recevoir l’argile.

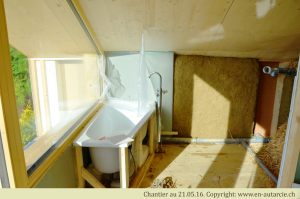

21.05.2016 La première partie de la couche de corps (argile, sable et paille) sèche dans la salle de bain (à droite de la baignoire).

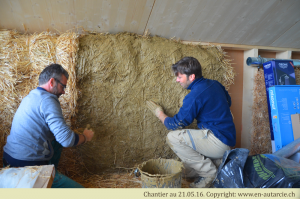

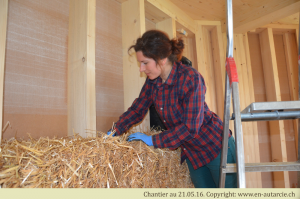

21.05.2016 Catherine pose une botte de paille lors du deuxième chantier participatif. A la main, de la paille est serrée autour de la botte afin de tenir celle-ci dans l’ossature en bois.
14.05.2016 Daniel réduit la taille de la botte de paille afin de l’encastrer dans le mur de l’entrée.
14.05.2016 Kevin et Marc posent la couche d’adhérence (argile pure) sur les bottes de paille lors du premier chantier participatif.

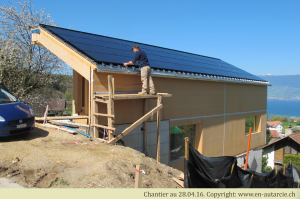

28.04.16 Installation solaire terminée, plus que les ferblanteries à poser. Entretemps, la gouttière est raccordée à la citerne d’eau de pluie.
26.04.16 Début de la réalisation du bassin naturel comme système de filtration par les plantes et stockage d’eau de pluie.

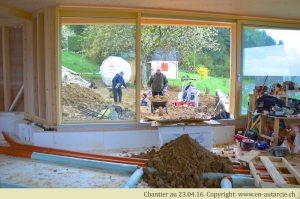

23.04.16 40 cm de terre sont posés sur 26 cm d’isolants. La terre, matériau gratuit et écologique, sert de tampon thermique et régulateur de climat ambiant.

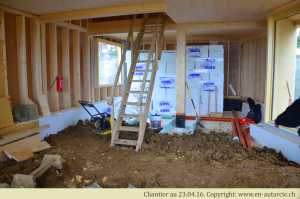

23.04.16 Remplissage du 1er étage avec 40 cm de terre extraite du terrain.
20.04.16 L’arrivée du printemps rend la chantier bien sympathique!

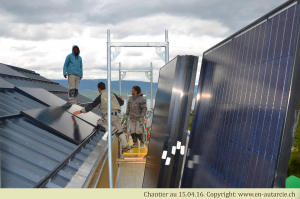

15.04.16 Les modules sont placés dans un ordre précis sur le toit afin d’optimiser les puissances selon les ombrages des arbres.
15.04.16 Le chef-monteur de chez Soleol réorganise les modules selon les puissances mesurées.

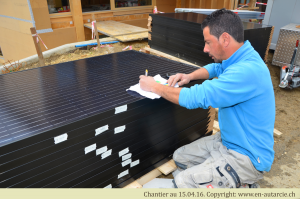

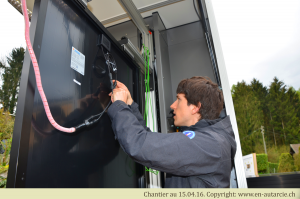

15.04.16 Les modules photovoltaïques sont testés juste avant le montage afin de vérifier leur puissance. Des modules sans défauts garantissent un fonctionnement sans problèmes durant plus de 25 ans. Un certificat est remis pour chaque module.

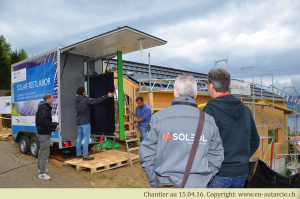

15.04.16 Le centre de compétence en énergie solaire (SPF) de Rapperswil vient tester les modules photovoltaïques avant de les monter. Les ingénieurs de Soleol (l’installateur) suivent le processus.
15.04.16 Câblage du système photovoltaïque à la cave (vers les batteries)

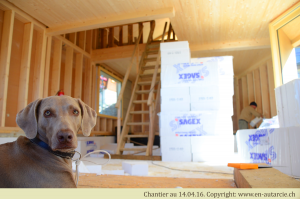

14.04.16 Lupita surveille le début des travaux d’isolation du rez- de-chaussée. En arrière fond, du Sagex partiellement recyclé comme isolant de sol.
13.04.16 Un monteur de Soleol prépare les connections électriques des modules solaires.

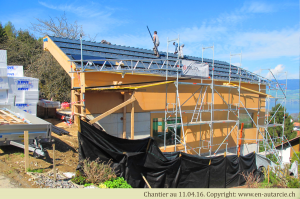

11.04.16 Soleol débute l’installation du système solaire photovoltaïque.

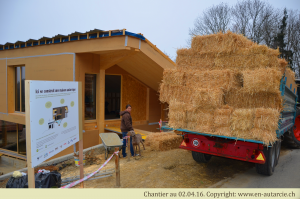

02.04.16 Deuxième livraison de paille pour l’isolation du 1er étage.

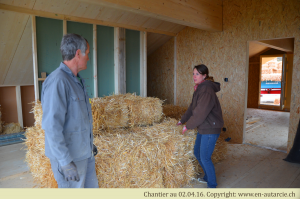

02.04.16 Corinne Décosterd et le producteur de paille Frédy Anken rangent la paille au 1er étage
02.04.16 Un visiteur vient poser quelques bottes de paille, ça fait peur…

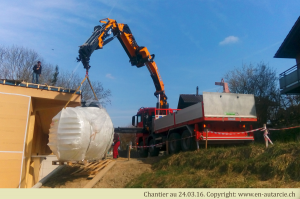

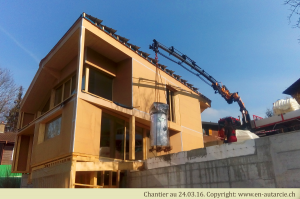

24.03.16 Livraison de la citerne à eau potable de 6000 litres.
24.03.16 Livraison des deux boilers pompe-à-chaleur.
Construction de la toiture et étanchéité de l’enveloppe:
18.03.16 – Pose de tôles d’étanchéité sous les modules solaires. Cela offre une double protection de la paille contre l’eau.

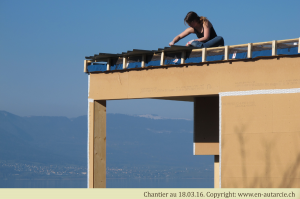

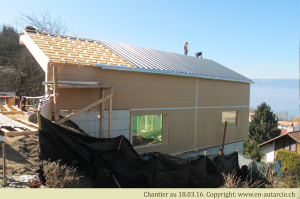

18.03.16 – Journée enfin ensoleillée pour la suite des travaux.
12.03.16 – Pose des lattes et contre-lattes afin de faire circuler l’air sous la toiture solaire.

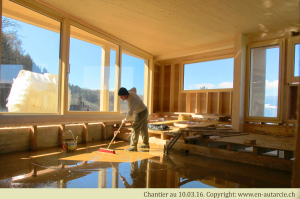

10.03.16 – Nettoyage des dalles avant la pose des isolants.
Construction de l’ossature bois:

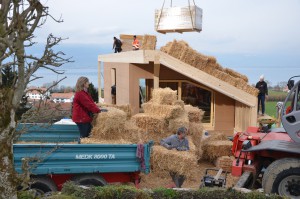

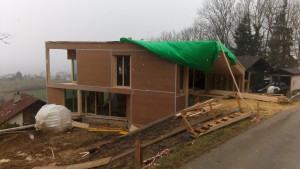

19.02 La maison est montée et bâchée après 5 jours de travail. C’était moins une avant l’arrivée de la pluie le samedi.

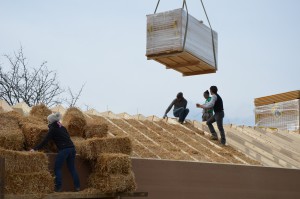

18.02.16 Débuts de la pose de la paille.
18.02.16 Remplissage des chevrons avec la paille. L’isolation finale mesurera 46 cm d’épais.
17.02.16 Pose des chevrons de toiture.
16.02.16 La panne faîtière est très importante, car elle est tenue en deux points espacés de 12m.

16.02.16 Ce camion livre tous les poteaux et la panne faîtière du 1er étage.

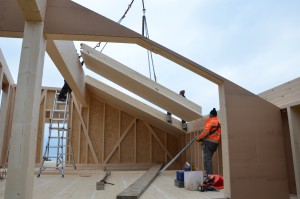

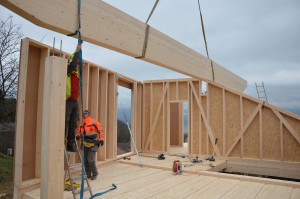

15.02.16 La maison prend forme! Plus qu’un étage…
15.02.16 Le mur nord est posé, il reste suspsendu en attendant qu’il soit vissé.

12.02.16 Journée où les éléments naturels ont gain de cause!
10.02.16 De la boue, de la boue et encore de la boue… mais la bonne humeur reste de la partie!

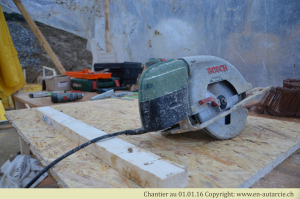

06.02.12 Rangement du chantier et préparation des structures en bois de la maison.

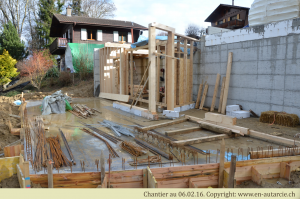

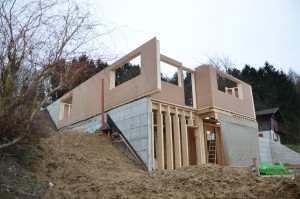

06.02.12 Corinne donne les premiers coups de disqueuse dans du bois. Enfin terminé avec le béton!
Construction des fondations:
02.02.16 Livraison de terre afin de terminer le terrassement.
23.01.16 Coffrage du mur de soutènement supérieur

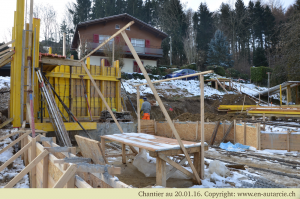

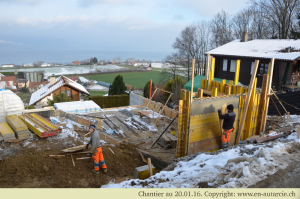

20.01.16 Coffrage du mur de soutènement du haut – La neige gène un peu les travaux
Mesure au niveau laser de la hauteur des fondations – Pita surveille l’avancée des travaux.

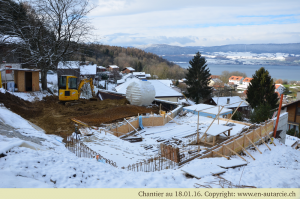

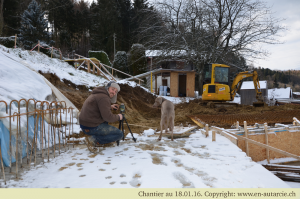

18.01.16 Ferraillage et coffrage du radier du rez – La neige est au rendez-vous.
01.01.16 Etabli de fortune pour la création de coffrages

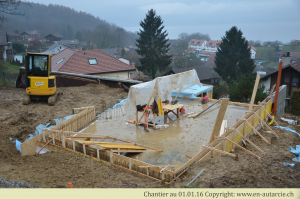

01.01.16 Réalisations des coffrages pour les fondations en U.

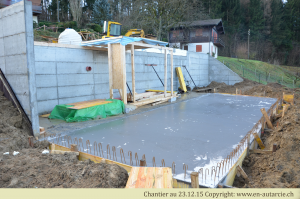

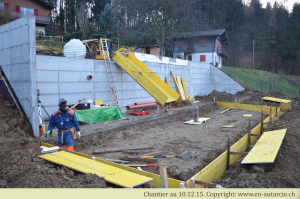

23.12.15 Les radiers sont coulés

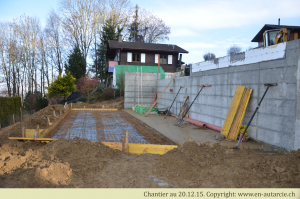

20.12.15 Finalisation des coffrages.
20.12.15 Finalisation des coffrages.

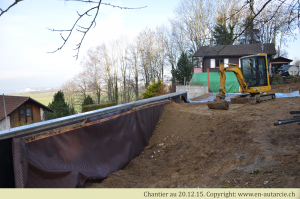

18.12.15 Remblaiement
10.12.15 Coffrage radier du sous-sol

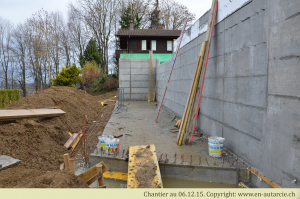

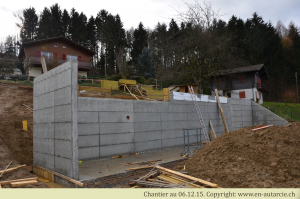

06.12.15 Premier mur terminé
06.12.15 Premier mur terminé

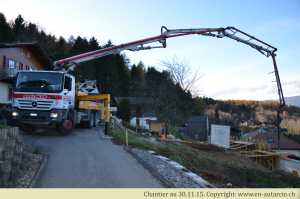

30.11.15 Vibrer le béton pour le fuidifier

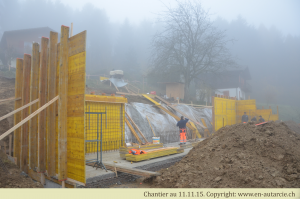

11.11.15 Réalisation des coffrages du mur de soutènement.
17.11.15 Décoffrage du mur
06.11.15 Le premier radier est coulé
05.11.15 Pose des armatures pour la dalle du sous-sol.

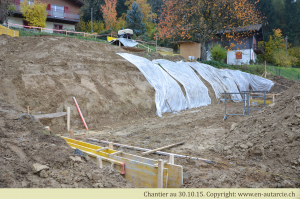

30.10.15 Réalisation des semelles du 1er mur de soutènement.
Terrassements:

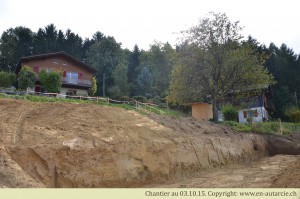

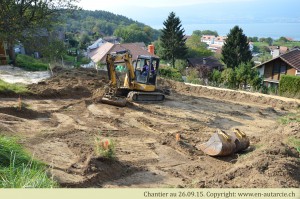

03.10.15 Terrassement du sous-sol pour la création des murs de fondation.
26.09.19 Début des travaux. Déplacement de la terre végétale.
Terrain intact lors de la mise à l’enquête:

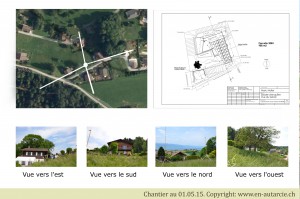

01.05.15 Photos du terrain pour la mise à l’enquête.
Ah! C’est pas que des c…ries dues au cidre breton de l’autre soir ?! ça existe vraiment… Ben, on se réjouit de sabler le champagne lors de la pendaison de la crémaillère, tous les potes du EMBA22. Et p’is ça nous changera du Valais 😉 amitiés
Bravo, magnifique conception, cela fait envie. Nous avons une petite maison construite dans les années 80 mais qui est chauffée à l’électricité et on fait très attention à notre consommation d’eau et d’électricité mais nos efforts débouchent sur quelques francs d’économie et une perte de confort en période froide. Cela semble encore bien compliqué à réaliser. Merci pour les nombreuses photos qui décrive la progression du chantier, presque au jour le jour, vraiment intéressant.
Vous avez déjà partagé beaucoup, mais peut-être que vous accepteriez d’organiser (si ce n’est pas déjà fait) des conférences pour expliquer votre passion et votre magnifique réalisation. Quand on veut, on peut ! Bravo encore.
Bonjour Monsieur Marcel,
Nous donnons volontiers des conférences et des visites de chantier sont organisées régulièrement. N’hésitez pas à nous contacter dans la rubrique « contact ». Au plaisir de recevoir de vos nouvelles.
Marc Muller
C’est scandaleux de vouloir couler comme ça Pita dans le béton? On alerte la SPA ?
Mon dieu non!!! Elle surveille le chantier en tant qu’experte en génie civil… C’est tout à fait légal!
j’avais déjà alerté la SPA….
Ah! C’est pas que des c…ries dues au cidre breton de l’autre soir ?! ça existe vraiment… Ben, on se réjouit de sabler le champagne lors de la pendaison de la crémaillère, tous les potes du EMBA22. Et p’is ça nous changera du Valais 😉 amitiés
Bravo, magnifique conception, cela fait envie. Nous avons une petite maison construite dans les années 80 mais qui est chauffée à l’électricité et on fait très attention à notre consommation d’eau et d’électricité mais nos efforts débouchent sur quelques francs d’économie et une perte de confort en période froide. Cela semble encore bien compliqué à réaliser. Merci pour les nombreuses photos qui décrive la progression du chantier, presque au jour le jour, vraiment intéressant.
Vous avez déjà partagé beaucoup, mais peut-être que vous accepteriez d’organiser (si ce n’est pas déjà fait) des conférences pour expliquer votre passion et votre magnifique réalisation. Quand on veut, on peut ! Bravo encore.
Bonjour Monsieur Marcel,
Nous donnons volontiers des conférences et des visites de chantier sont organisées régulièrement. N’hésitez pas à nous contacter dans la rubrique « contact ». Au plaisir de recevoir de vos nouvelles.
Marc Muller
